«Беспокойств больших нет»…

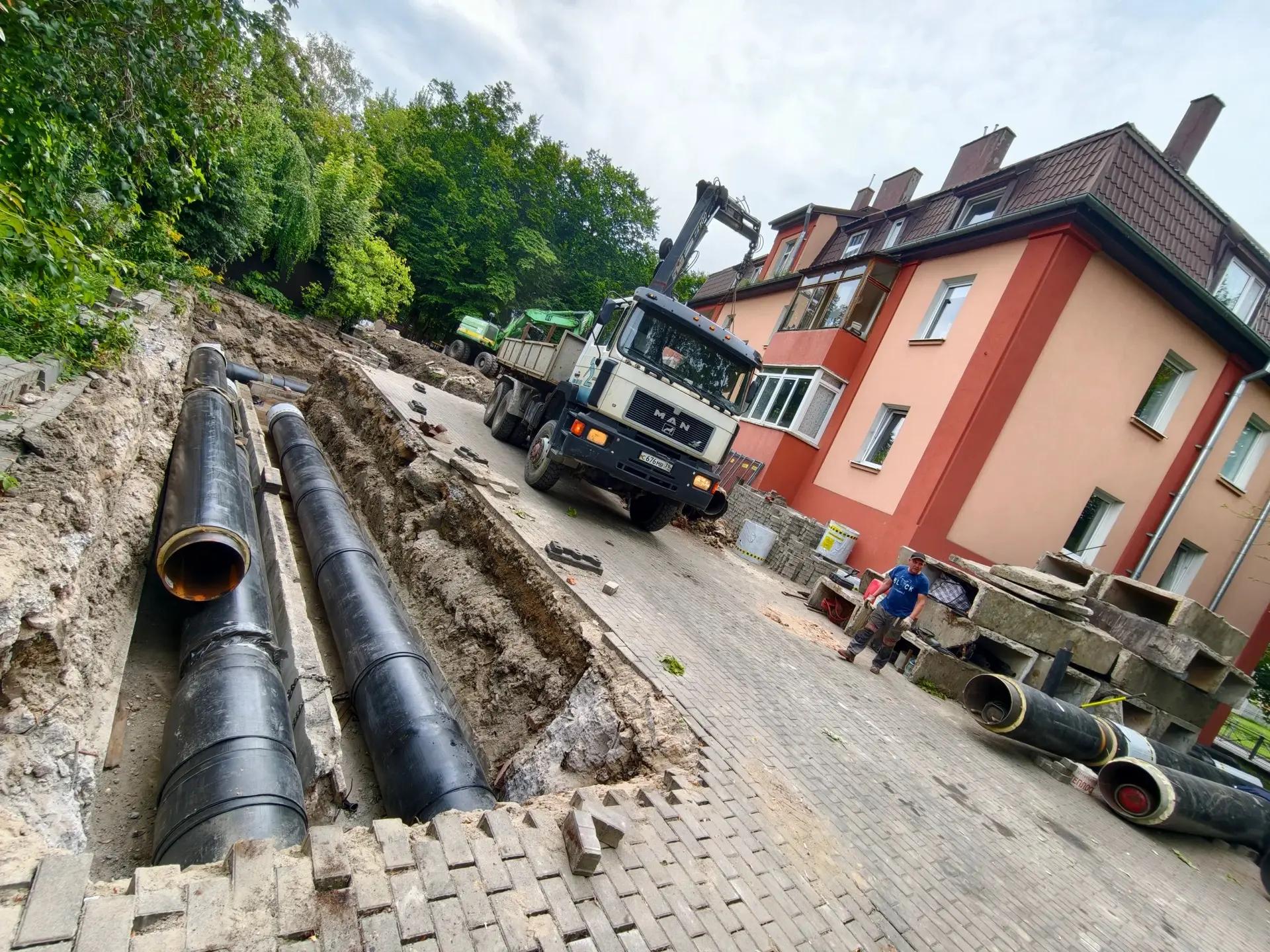

Калининград не готов к зиме до конца. Город перекопан так, что не успели закончить, но топливо закуплено, заявила глава администрации Елена Дятлова 24 сентября. За лето на ремонт теплосетей потратили 1 млрд рублей и переложили 23,5 километра труб. Трубы 1964 года на Шевченко рвались трижды, оставляя без тепла 1720 человек и детсад. На Галицкого-Вагнера – четыре прорыва за сезон.
Дятлова признала: «перекопано всё, что можно». Незаконченные участки на Советском и Тихорецкой не помешают пуску тепла. Их переключат за день.
Жилфонд готов на 100%, котельные – на 97%. Уголь – 40 тысяч тонн. Это втрое больше нормы.
